施工方案
硬地丙烯酸球场施工工艺
来源:本站原创 | 作者:迈乐体育 | 发布时间 :2025-11-07 | 324 次浏览: | 分享到:

硬地丙烯酸球场施工工艺


丙烯酸球场材料简介:

以丙烯酸树酯作为主要原材料,配合多种助剂制成的丙烯酸球场面层材料。具有施工方便,耐候性好等特点,属于硬质性的球场铺面材料。

性能特点

1、耐候性能优异,能适应各种气候环境。

 2、属水性涂料,无毒无污染,符合环保要求。

 3、磨耐防滑、颜色鲜艳、使用寿命长。

 4、施工容易,价格适中,维修及维护方便。

适用范围:

适用于室内外丙烯酸篮球场、丙烯酸网球场、丙烯酸排球场、丙烯酸羽毛球场等,还可做成彩色地坪,美化环境。

一、球场概况

二、球场改造方案

三、各种面层材料特性对比

四、工程质量保证措施

五、安全文明施工措施

球场概况:

球场选用水泥基础,会出现水泥基础伸缩缝的开裂现象。建议采用沥青基础。

丙烯酸网球场基础要求:

1、水泥混凝土基础,标号不低于C25,厚度不低于150mm,混凝土基础结构中要有防潮层,四周必须有排水沟渠,混凝土表面不能抹光,普通纹理层面最好,根据场地的不同

及浇铸素混凝土或钢筋混凝土,应在适量位置切割伸缩缝。水泥混凝土基础完工后须养护期28天后,经冲水处理才后施工丙烯酸材料。

2、沥青混凝土基础是被强烈推荐使用的,一般建议铺压热拌沥青混凝土,厚度不低于150mm,混凝土基础结构中要有防潮层,四周必须有排水沟渠,混凝土表面不能抹光,普

通纹理层面最好,根据场地的不同及浇铸素混凝土或钢筋混凝土,应在适量位置切割伸缩缝。

施工时的天气要求:

a) 施工时必须天气晴朗,阴雨天请勿施工。

 b) 温度低于10℃,高于35℃时,不适合施工。

 c) 大气相对湿度大于85%,最好也不要施工。

 d) 基础养护时间不够或含水率大于5%也不应施工。

 e) 基础未清洗干净也不能施工。

改造方案:

1、选用材料:硬地丙烯酸球场材料

丙烯酸球场涂料的优点:

100%丙烯酸树脂组成,无毒、无石棉,为环保产品。高度抗紫外线性能,颜色艳亮持久不褪、不脱 落,日常维护便利、费用低。在任何气候条件下都坚固耐用。多种颜色可

供选择 ,使用寿命长,一般在5年以上,如基础质量优异其使用寿命还可延长。面层有效舒缓冲力,降低对运动员的伤害及疲劳。 能真正做到运动地面结合牢固、不起层、不

起泡、运动保护性好、观感佳、寿命长等。该产品已使用于多项国际赛事的场地,获得业内及相关人士的认可。网球场多用材料,国际网球比赛一般都在硬地丙烯酸场地上进

行,可以稳定球的转速。

2、铺设厚度:1.5mm左右

3、基础处理 :

A、打磨及清洗场地:用铲刀除去全场废料,用水磨机全场轻度打磨,用清水及硬扫把洗刷地面,必须将表面的灰尘及脏物酸洗冲洗干净、晾干。

B、裂缝处理:把裂缝切割成宽×深=6mm×30mm(针对水泥地基),作为温度伸缩缝。

C、针对地基以前没有做防水处理,为了增加场地的抗水性、底漆设计为环氧底漆,环氧底漆是目前各类用于球场施工中强度最大、稳定性最好的底漆,专门针对表面较差或

者防水性能较差的地基使用、从而增加球场的稳定性。

4、硬地丙烯酸材料铺设:

丙烯酸网球场施工工序

表面处理→打磨→打底漆→施工中涂→分二次涂刮面层→划线→清场完工。

素地处理

依素地状况做好打磨、修补、除尘。

1、涂布丙烯酸网球场底涂层,使得丙烯酸产品更充分地与水泥地基的接着,全场涂布2-3层,使用量:0.2kg/㎡/层;

2、丙烯酸网球场中涂层

材料:丙烯酸球场防水底胶、石英砂(80-100目)、水泥、108胶水、水;

配比: 1㎏(涂料):3.0㎏(石英砂):0.25㎏(水泥):1kg(108胶水):0.2kg(水);

施工:将各种按比例调配混合,用电动搅拌机搅拌均匀,倒入施工现场,用专和工具将浆液均匀涂刮在水泥地面上,干固12小时。干固后用自来水试水平,积水处作上标记,

再调配混合料补平,直至符合积水率要求。补平位干后,全场过水冲洗一遍。

3、铺设丙烯酸网球场面层(面层涂料):按照材料配比比例充分混合后用专用橡胶刮耙整场涂刮3层,其中前2层加沙,使用量:0.22kg/㎡/层,最后一层不加沙,使用量:

0.15kg/㎡/层。

丙烯酸球场面层(含砂层:2遍)

材料:彩色丙烯酸球场专用面料、石英砂(120-140目)、水;

配比: 1kg(面料):0.9(石英砂):0.6kg(水);

施工:用电动搅拌机搅拌均匀,倒入施工现场,用专用工具半浆液均

涂刮在水泥地面上,注意:颜色分布都要均匀;

丙烯酸球场面层(终饰层:1遍):

材料:彩色丙烯酸球场专用面料、水;

配比: 1kg(面料):0.8kg(水);

施工:用电动搅拌机搅拌均匀,倒入施工现场,用专用工具半浆液均

涂刮在水泥地面上,注意:颜色分布都要均匀;

4、划线:量度标定界线位置,用水性丙烯酸专用划线漆划线。

5、整理清场。

6、施工计划进度(逢雨天顺延):

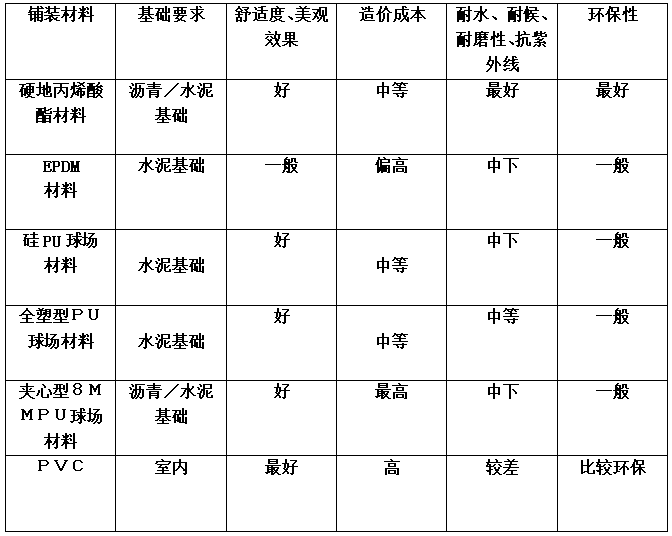

三、各种面层材料特性对比


四、工程质量保证措施

本工程质量管理目标为达到优良工程并符合国家标准。认真执行工程相关技术规范以强有力的质量保证系统保证优良工程。

技术上保证工程质量:

(1)根据工程特点和现场实际,编好施工组织设计,保证工程质量的技术组织措施,并认真贯彻落实检查。

(2)总监向各负责人进行技术交底,安排好人员.机械调配。

2 原材料进场认真检查,并具有出厂质保单和检验报告。

3 注意因时因天施工,对由于自然气候等因素影响到工程质量,必须采取有效措施,加强预防。


五、安全文明施工措施

1.严格执行安全生产六大纪律。

2.现场用电要有专业电工,使用标准电箱,工程用电做到一电一闸。

3.加强安全巡查,施工机械做到安全操作。

4.班组定立安全施工责任制度,职责分明,交接检查,发现隐患及失望消除。

5.施工区域内的材料,机械堆放整齐。

6.施工垃圾严禁乱放,集中堆积,及时外运。

7.主动倾听校方建议,促使施工文明。

8.严禁闲杂人员进入施工现场,建立管理制度,进出大门有记录


六、附件一:

水泥基础丙烯酸场地施工程序

看一下场地是否有泥土杂物,如果有必须清理干净以保证球场底料与原基础粘合力更加牢固。

开始刮第一道力特斯丙烯酸下表层底料(注:下表层底料为纯丙烯酸乳液及多种材料等调制而成)。

等第一道底层干透后试水看哪里有积水做好标记,场地干后用适当的铝合金进行修平。

修补地方干透后以纵横再次刮第二道底料。

等干透后再次放水看有积水的的地方再次修补,修补到验收标准为止。(3米直尺误差为3㎜以内.或者积水不超过一圆硬币厚度为准).

在纵横刮第三道下表层底料。

按甲方要求开始分颜色,刮第一道彩色加沙丙烯酸涂料层。

等干透后纵横刮第二道彩色加沙丙烯酸涂料层。

并以纵横刮第三道丙烯酸涂面层。

再次纵横刮第四道面层。以达到色彩长久鲜艳及更加耐磨的球场面层。


七、旧丙烯酸球场翻新施工注意事项

旧丙烯酸球场翻新施工需在原有场地进行全面打磨清洗,去尘,铲除脱层和不结实的原有水泥层,局部开裂部分用填缝胶修补。

1、场地打磨

将球场原有已老化脱落丙烯酸涂层用打磨机全面打磨,扫除脱层并清洗干净。

2、伸缩缝(裂缝)处理

伸缩缝因基础下沉导至开裂而不规则,故要将伸缩缝挖空,用强度达到2H水性聚氨脂(或者水性环氧)加沙修补。


施工方案
