硅PU球场施工方案
硅PU球场施工对基础要求:

1、硅PU球场施工对沥青基础的要求:
表面均匀坚实、无油污、无未搅拌开的沥青块,平整无裂纹,无烂边堆挤,无麻面,接缝平顺光滑,无阻水现像;
压实密实度不少于95%,在中型碾压机压过后,无显著轮迹,无发软起皮,无松散浮土、波浪等现象,平整度为3mm直尺误差小于3mm,平
整度合格率大于90%,有一定排水坡度,保证排水。
新沥青基础自然养护不少于28天,使沥青中高沸点挥发物挥发完全,保证硅PU材料与基础有良好的粘结。
2、硅PU球场施工对新建水泥基础的要求
坚实平整(平整度要求:3m直尺误差不大于3mm),有一定排水坡度(一般横向不大于40/00,纵向不大于20/00,必须保证排水);
强度达建筑混凝土标准不小于C25强度;
浇制后保水养护不少于7天,整体固化养护期不少于28天(保证水泥的固化时间,让水泥在固化过程中产生的白色粉末完全析出于基础表面)。
新水泥基础浇制后必须切割合理温度伸缩缝,原则以不大于6x10m为一方块切割,若分板块浇制的板块间必须切割温度缝,切割温度缝要
求宽为6~8mm,深度不少于30mm,(保证基础热胀冷缩能集中在温度缝中变
化,不回导致基础其它地方开裂)。
3、硅PU球场施工对(老)旧水泥基础的要求
坚实、平整、无下沉板块,断裂缝不超10mm宽;
若没有切割合理温度缝,必须按新水泥基础要求切割温度缝。
若基础有下沉或极不平整、断裂缝过宽过多等现象,建议重新用沥青混凝土(>40mm厚)或水泥混凝土(>50mm厚)铺设找平基础。
没有空鼓和离壳等问题,如果有,需要切割有问题部分,用专用修补砂浆进行修补,待达到完全强度后才能进行硅PU施工。
硅PU球场施工对水泥基础的处理方法
基础处理:(磨缝—酸洗—底涂—填缝—找平、修补)
a、磨缝:把温度缝两边的基面各宽40~50mm磨成斜口深3mm,使温度缝表面成“V”型,(各40~50宽是提高填缝胶与基面的粘接面积,
增加其粘接力,3mm深是保证填缝胶厚度而不占用弹性层的位置,保证整体的缓
冲性好,使基础的热胀冷缩不影响硅PU表面)。
b、酸洗:用清水湿润基础(防止稀盐酸渗入基础里面),以浓度为8%左的稀盐酸均匀泼洒并洗刷基面,再用清水冲洗干净(一般冲洗两
遍),洗完干燥后要求基面水泥原色,无白色粉化物及浮松物。在酸洗过程中要
圈出积水位并做标识标记。
C、底涂:基础足够干燥后用专用底涂分多道滚涂于基面,原则以涂刷后基面形成光亮膜为止,不足处必须补涂至足够为止,(底涂的作
用为渗透进基础的微细孔内,固化后起堵塞地下水气及加固基面;形成光亮膜是保
证基础的微细孔完全堵塞),应避免在烈日下或基础温度较高情况下(>450C)施工以保证底涂漆的渗透性(无雾雨天气的早上或傍晚较适宜)。
在基础表面强度<C20或表面较松散时,可用专用底涂加1倍稀释剂(二甲苯
或醋酸乙酯)稀释后厚涂于基面(增强其渗透性,增加TB-201渗入深度)直到表面形成光亮膜为止,使基础表面得以达到施工要求。
d 、填缝:底涂固化后,同填缝胶加10%-20%稀释剂(二甲苯或醋酸乙酯)稀释后用毛刷涂刷于温度缝内两侧,然后填缝泡棉对折轻挤满
温度缝(填缝泡棉是可拉伸、可压缩的,有效减少基础热胀冷缩变化影响表面
外观)露出部分填缝泡棉用手提磨机磨平,再用填缝胶分两道以上把“V”型槽填平(一次填的厚度不大于1.0mm,太厚会发泡,影响填缝胶的
性能)。
e、找平、修补:在酸洗过程中圈出的积水地方,积水涂度不超过5mm的用弹性层硅pu球场材料加面层专用砂按1:1(重量比),再加适
量稀释剂搅拌均匀并调节至适合施工稠度,用直尺或刮板涂刮找平积水处;若
积水深度超过5mm的地方,应用专用底涂薄涂一道于积水处,再用底涂加40~80目砂按1:6~8(重量比)拌和均匀,平整摊铺于积水处并压实,
(薄涂专用底涂作用为保证修补料与基面粘结牢固;若砂粒较细>80目,加
入量要相应减少)修补时注意修边不要让修补后的边高出基面,若有高出需在固化后打磨平整后才能进行弹性层施工。
硅PU球场施工方案
一、施工基面要求
1、新浇的沥青要有足够的养护时间(不少于15天);
2、表面平整度好,3米直尺允许误差≤3mm;
3、按设计下粗上细施工,密实度要达到95%以上,无裂缝、压痕、等现象;
4、四周设合理排水沟。为保证排水流畅,基面要找坡≤5‰,并且符合设计要求;
5、下雨天不能施工,避免在烈日下或温度小10℃的情况下施工;
二、施工准备工作
1、根据设计要求和施工方案中的材料使用配比,配置少量的材料,进行刮涂试验,考察流平时间、固化速度等指标,以确定施工方案和检验
地基的处理情况。
2、做好每一天和每一次铺设的施工计划。
3、检查A、B组分是否有沉淀或者分层、颜色异常或有水等情况,涂料在存放过程中,如有分层不影响使用及涂膜性能,滚动胶桶或者搅拌均
匀后方可施工。
4、根据人员和施工计划进度,搭配倒料平台并准备好计量秤和放料周转桶。
三、主要施工方法
1、施工工艺
基面处理→封闭层施工→弹性层施工→加强层施工→面漆层施工→划线
沥青基面
基面处理、填孔处理---滚涂封闭层---刮涂弹性层----刮涂加强层---面层---划线
2、施工技术要点
2.1基面处理、封闭层施工
1)先清洁施工面,然后用清水湿润基面,清洗干燥后基面应无白色粉化物及浮尘物。
2)基层干燥后,对明显凸出部分进行打磨处理,然后施工封底填孔。施工时基面要求坚固、干燥、干净、平整,无油污及起粉现象。

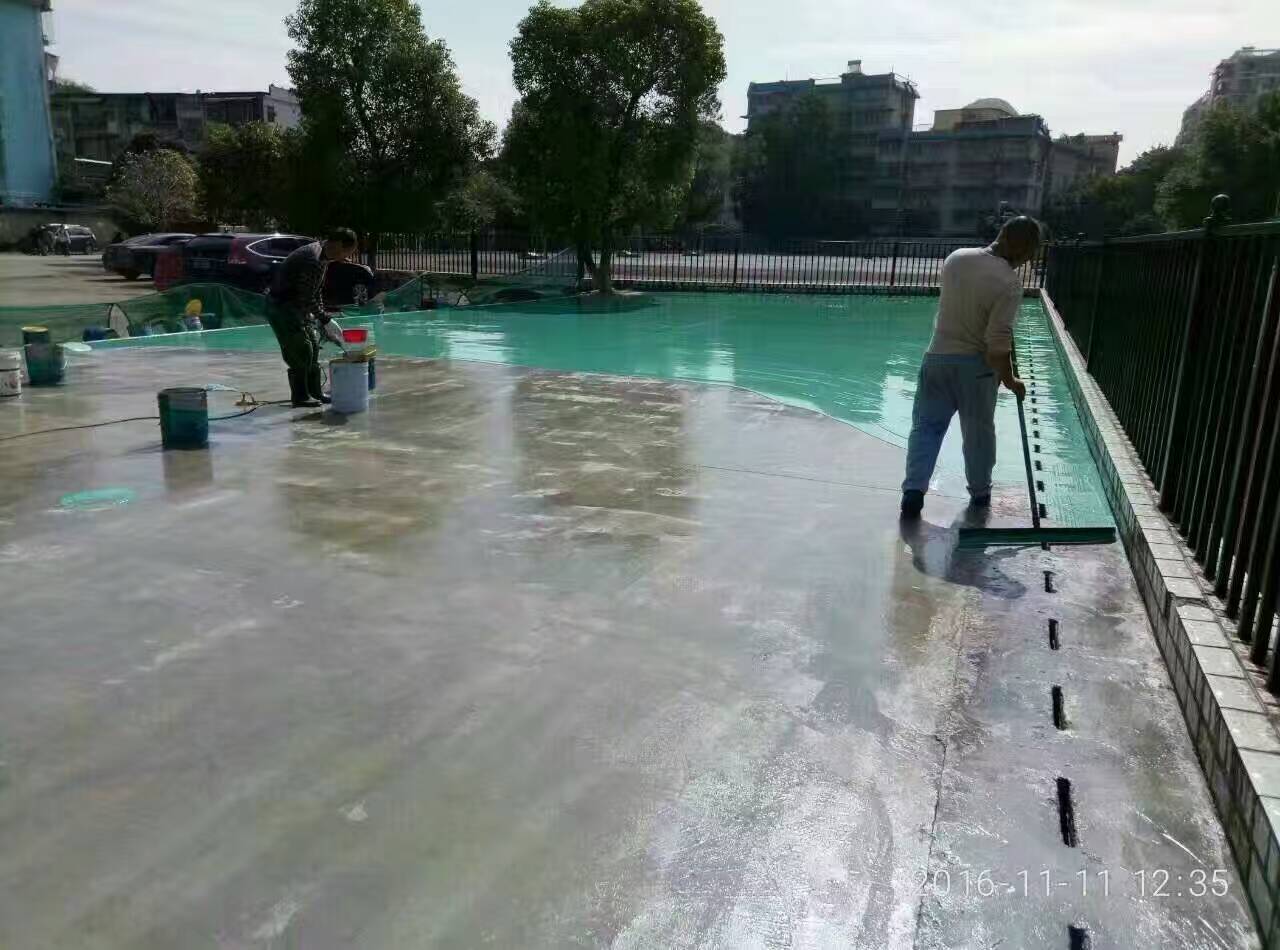

3)待施工基层干燥后用刮耙将搅拌好的封闭层材料和硅pu球场料均匀地刮涂在基面上,起到封闭基面的隙孔,提高塑胶层与基面的粘结强度
的作用,使之不易脱层。如有部分地面吸料较明显的要重复滚涂一至两遍。待
封闭层干固后(10小时),再进行下一道工序施工。
4)封闭层施工完成后,对整场进行清水冲洗,看是否封闭完全,是否有渗水现象,如有则对渗水处进行再次封闭。对固化强度进行初步检测。
2.2找补积水
1)用清水冲洗干净。观察存留水迹,对基面进行平整度和坡度的检验,用记号笔圈划出积水处。
2)对低洼处用硅PU球场料进行找平,如平整度误差大于或等于5mm,可用轮胎或PU颗粒参入进行找平;
3)对平整度误差大于或等于10mm,可以在缓冲层完成后通过多次找平来保证硅PU场地的平整。
2.3弹性层施工
1)在施工该涂层前检查确认基础处理符合施工要求,材料在施工前必须搅拌均匀,然后用电动搅拌机搅拌均匀(约3分钟)后才使用,已配好的
材料必须在1小时内用完。
2)弹性层施工时用镘刀将缓冲层材料涂刮于基面上,每道涂刮厚度不能超过3mm,每道涂刮时间间隔为前一道干固为准(一般约20小时),
具体视现场天气情况而定。涂刮时注意流平效果,若不能流平刮齿痕迹,需添
加专用稀释剂调节稠度,以保证表面流平。
3)弹性层干固后,用积水法测试表面平整度,积水处用弹性层材料修补平整,表面有粒状杂物混入或堆积处需用磨机打磨平整再进行下一道
工序施工。
2.4加强层施工
1)待弹性层材料干固后须及时施工加强层材料,确保两层材料粘结牢固。材料在施工前必须用电动搅拌机搅拌均匀(约3分钟)才可使用。已
配好的材料必须在1小时内用完;
2)若在施工过程中混入杂物或不平处需修整平滑才能进行下一道工序,施工方法同缓冲层一样。通过整场打磨从而保持加强层平整度。
2.5面漆层施工
1)硅PU球场面漆为双组份材料,由A组份固化剂和B组份色漆组成,将此两种材料混合均匀,然后加入专用止滑砂(粉),将材料充分搅拌
均匀后用滚,刮,喷施工。
2)每遍面漆的施工要等上遍面漆干固后才可进行。然后加入专用止滑砂(粉),将材料充分搅拌均匀后用滚,刮,喷施工。
3)2层面漆施工。
2.6划线
1)面漆层固化后即可划线,施工前需搅拌均匀后才可使用。
2)施工时按照球场的规格尺寸标准标出界线位置,可以辊涂、喷涂划线。
